Fusion nucléaire: gros retards et milliards de surcoûts pour le projet Iter

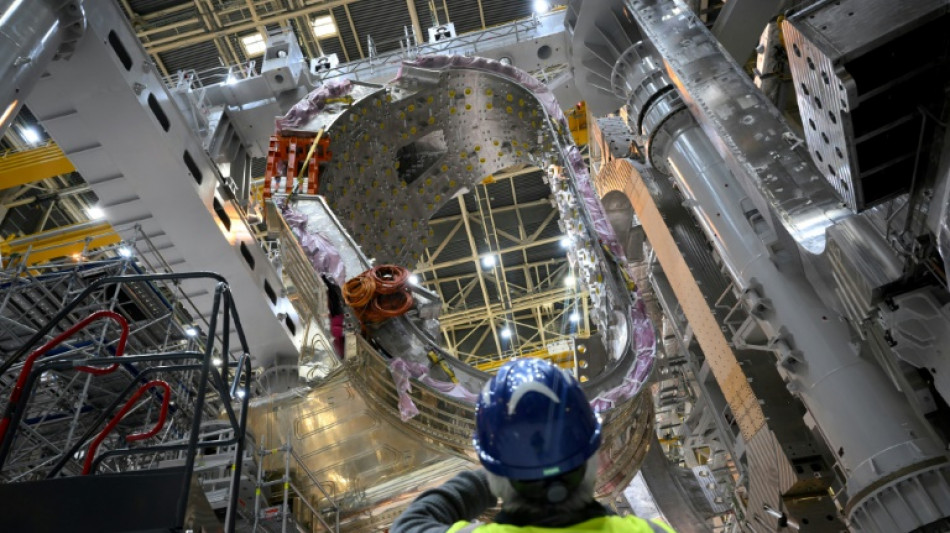

Coup dur pour le réacteur expérimental international de fusion nucléaire Iter, qui vise à révolutionner la production d'énergie victime de malfaçons, le projet aura un retard d'au moins huit ans pour sa première étape cruciale et sa facture va s'alourdir de plusieurs "milliards" d'euros.
"Il y a un retard mais nous pensons que nous faisons ce qui est bon pour atteindre l'objectif final avec plus d'attention aux risques et en minimisant le retard total", a déclaré le directeur général d'Iter Pietro Barabaschi lors d'une conférence de presse mercredi à Saint-Paul-lès-Durance, dans le sud-est de la France, où est basé ce méga-projet.
Le surcoût devrait atteindre environ 5 milliards d'euros, a-t-il précisé, pour un coût total déjà engagé estimé entre 20 et 40 milliards d'euros. Une fourchette très large car le montant exact est difficile à chiffrer, puisque beaucoup de contributions des parties impliquées dans ce projet sont en nature, selon la direction.
- Défauts -
Après la découverte en 2022 de défauts de fabrication sur des composants essentiels de l'imposant réacteur en cours de construction, M. Barabaschi, qui venait alors d'arriver à la tête du projet avait reçu mission des sept membres - Chine, Corée du Sud, Etats-Unis, Inde, Japon, Union européenne et Russie - d'élaborer un nouveau calendrier et un nouveau budget.
Présenté fin juin au conseil d'administration d'Iter, il prévoit notamment un retard de huit ans pour la première étape scientifique cruciale, la production du "premier plasma" de matière, indispensable à la fusion. Initialement prévue pour 2025, cette étape est reportée à au moins 2033.
Pour l'arrivée au stade "d'énergie magnétique complète", c'est à dire l'obtention stable de la pleine puissance nécessaire au fonctionnement futur du réacteur, le nouveau calendrier fixe la date de 2036, contre 2033 dans le calendrier initial, qui remontait à 2016. Un retard bien moindre que pour le "premier plasma", a insisté M. Barabaschi, insistant sur "l'objectif final".
Il a précisé avoir demandé une rallonge de "5 milliards" d'euros au Conseil d'administration, qui a accepté le nouveau calendrier, mais doit encore se prononcer sur les financements.
Une décision pourrait intervenir d'ici la fin de l'année, selon des sources internes.
Les déboires d'Iter interviennent alors que des laboratoires universitaires, mais aussi des start-up, se sont lancées dans la course à la fusion et ont annoncé ces derniers mois des avancées significatives. Mais pour M. Barabaschi, Iter a toujours toute sa place.
Le G7, dont la plupart des pays font partie d'Iter, avait d'ailleurs réaffirmé lors de son dernier sommet mi-juin en Italie l'intérêt de la fusion pour la lutte contre le dérèglement climatique.
- Rendre au privé -
Mais il avait aussi encouragé "la collaboration au niveau international pour accélérer le développement et la démonstration de centrales à fusion afin de favoriser les investissements privés et la participation du public".
Un déclaration dont M. Barabaschi dit se féliciter. "Nous devons rendre au secteur privé ce que nous avons pu atteindre avec des fonds publics", explique le patron d'Iter.
Et de souligner avoir récemment organisé un groupe de travail avec des acteurs du secteur privé, en se réjouissant de l'arrivée de nouveaux investisseurs.
"Nos objectifs fondamentaux sont inchangés: démontrer l'intégration de systèmes pour une fusion à l'échelle industrielle", insiste-t-il.
Pour autant "nous ne devrions pas compter sur la fusion nucléaire pour résoudre les problèmes" climatiques. "Il est important de trouver des sources (d'énergie) alternatives, et à un moment la fusion jouera un rôle important. Mais ce retard ne va pas dans la bonne direction."
G.Lenaerts --JdB
